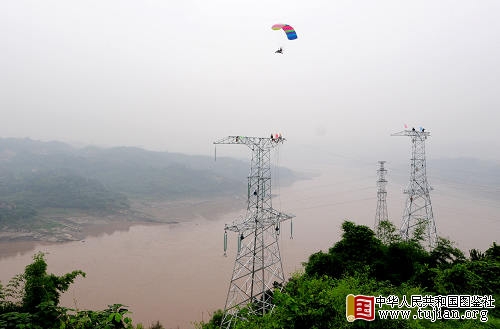

中新重庆网6月18日电 (杨荣) 6月16日18时30分,重庆市电力公司长寿供电局首次采用动力伞牵引新技术,成功地将220千伏长钢线牵引绳从空中牵引跨过长江。 220千伏长钢线是重钢环保搬迁至长寿江南的专用线路,该输电线路由长寿供电局承建,是从500千伏长寿变电站出线至220千伏重钢专用变电站。该工程于1月17日开工建设,共新建两回双分离线,全长总计长60公里,149基铁塔。 为保证重钢环保搬迁项目在长寿江南按期投产,电力员工放弃了包括春节在内的所有节假日,风雨无阻的坚守在施工现场。为了缩短工期,149基铁塔的放线工作将全部采用动力伞放线,按此施工,工期将缩短1/4。在整个放线过程中,难度最大的当属最大档距的跨江放线,两回线路档距分别为1030米和829米。 为确保万无一失,施工时采取了禁航施放跨江线路。18时30分,笔者在长寿以北的张爷滩现场看到,动力伞在江南黄山背的空中盘旋了半周后,徐徐飞向江北段,开始逐个飞越长江两岸的5座高塔。 据现场指挥的工作人员介绍,动力伞上携带着2000米长的迪尼玛(一种尼龙绳,可承受300公斤的破坏力)绳索,每当动力伞飞临高塔上空时,就将绳索抛下,搭在高塔上,然后由高塔上等候的工人将绳索穿过塔上的滑轮,最后将电缆通过绳索牵引上高塔。20分钟的时间,动力伞就完成了约3公里的跨江线路放线工作。 动力伞放线在长寿属首次,在成功施放了跨江线路后,现场工作人员都深深的松了一口气。他们表示,跨江放线是整个工程难度最大的一次施工,本次动力伞的成功放线,将为下一基铁塔放线提供充足的经验。 据了解,从17日开始,进行导线施放跨江施工,这期间的施工将采用非禁航方式,预计本段跨江架线工程将于22日结束。同时,预计220千伏长钢东线将于7月5日前完成整个放线工程,届时,将完成整个工程量的95%,基本具备通电条件,完全能够满足新重钢一期项目投产的用电需要。
|
